Хроники «Delfi» продолжение ...



Список проделанных работ за 31.08.2020

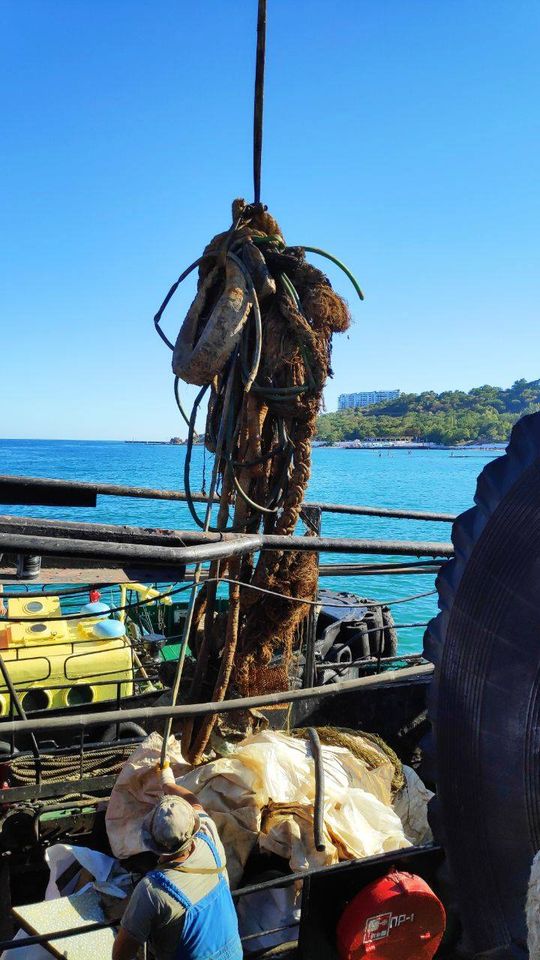

1. Продолжение работ по уборке внутренних помещений и отсеков от посторонних предметов и мусора с целью обеспечения свободного доступа при проведении работ по герметизации; Сдача мусора на НМС 505-12;

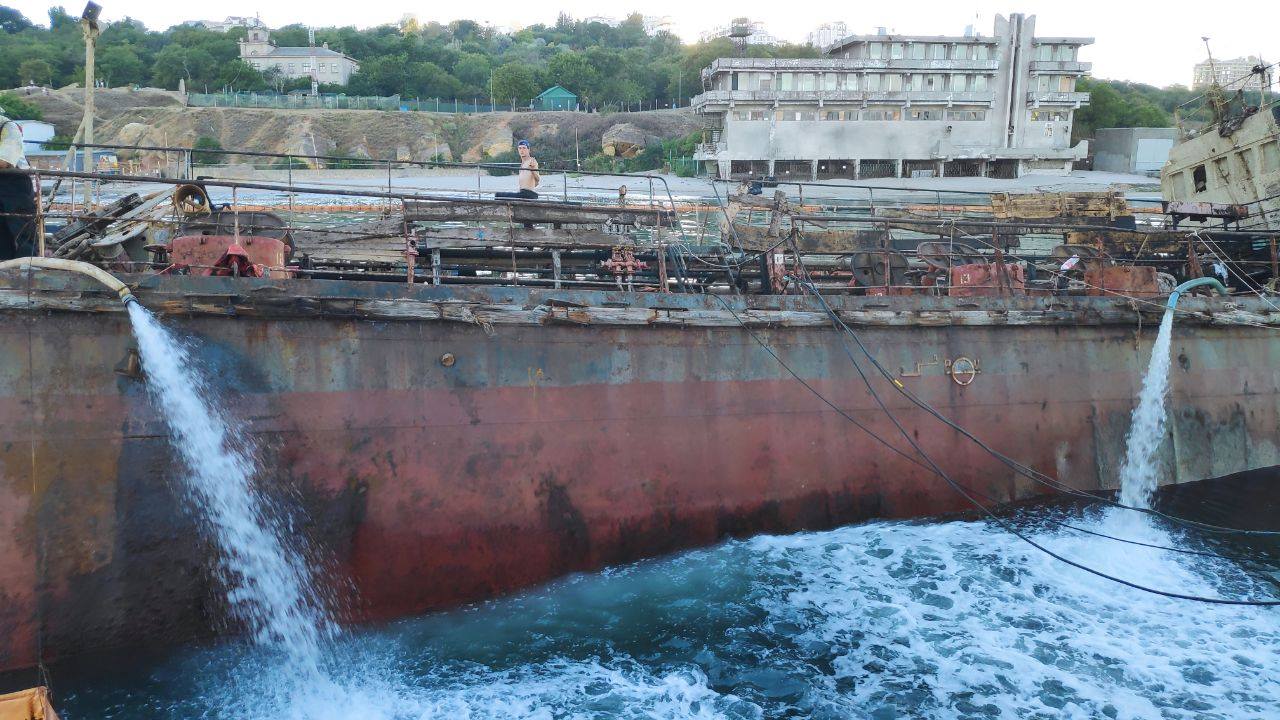

2. Контроль и обеспечение поддержания уровня в отсеках судна (путем откачки и заполнения соответствующих отсеков)

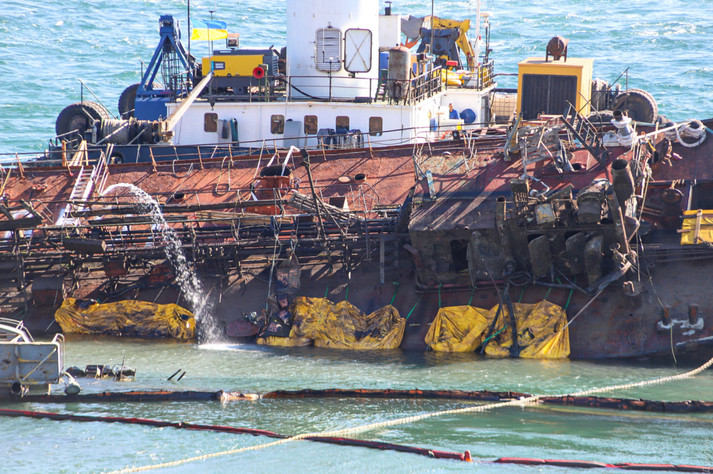

3. Плановые промеры глубин вокруг танкера Делфи;

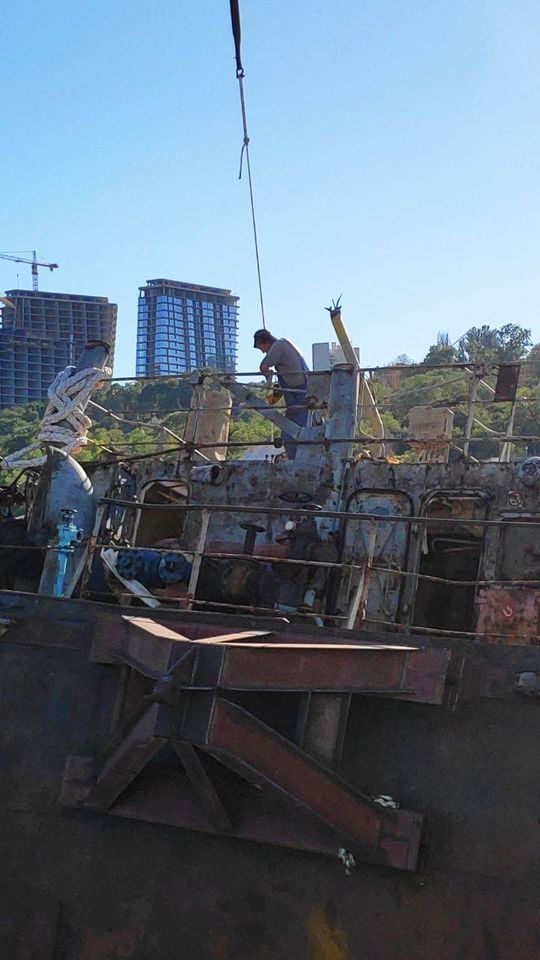

4. Дополнительные работы по герметизации помп отделения;

5. Работы по герметизации машинного отделения;

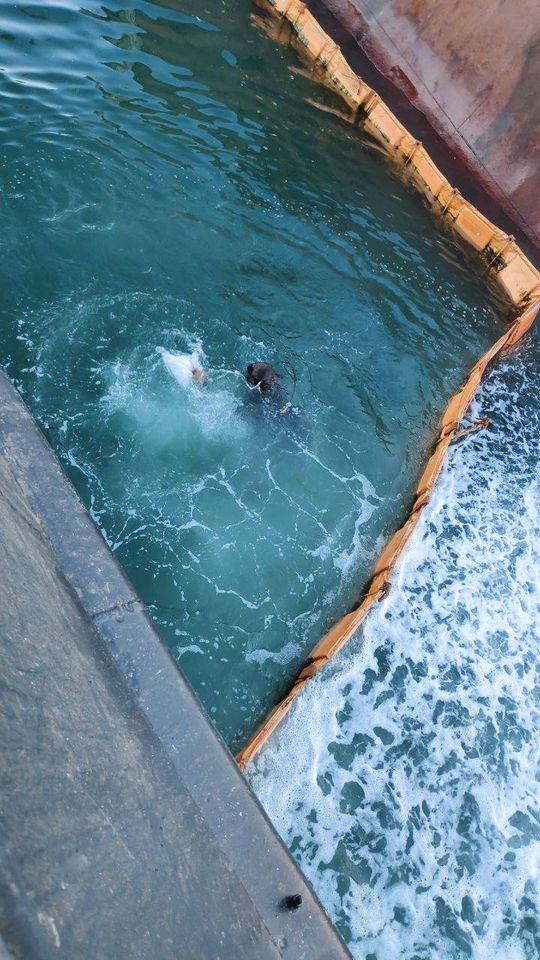

6. Пробная откачка из машинного отделения - успешная;

7. Закрепили 2 дополнительных конца с Делфи на риме волнореза;

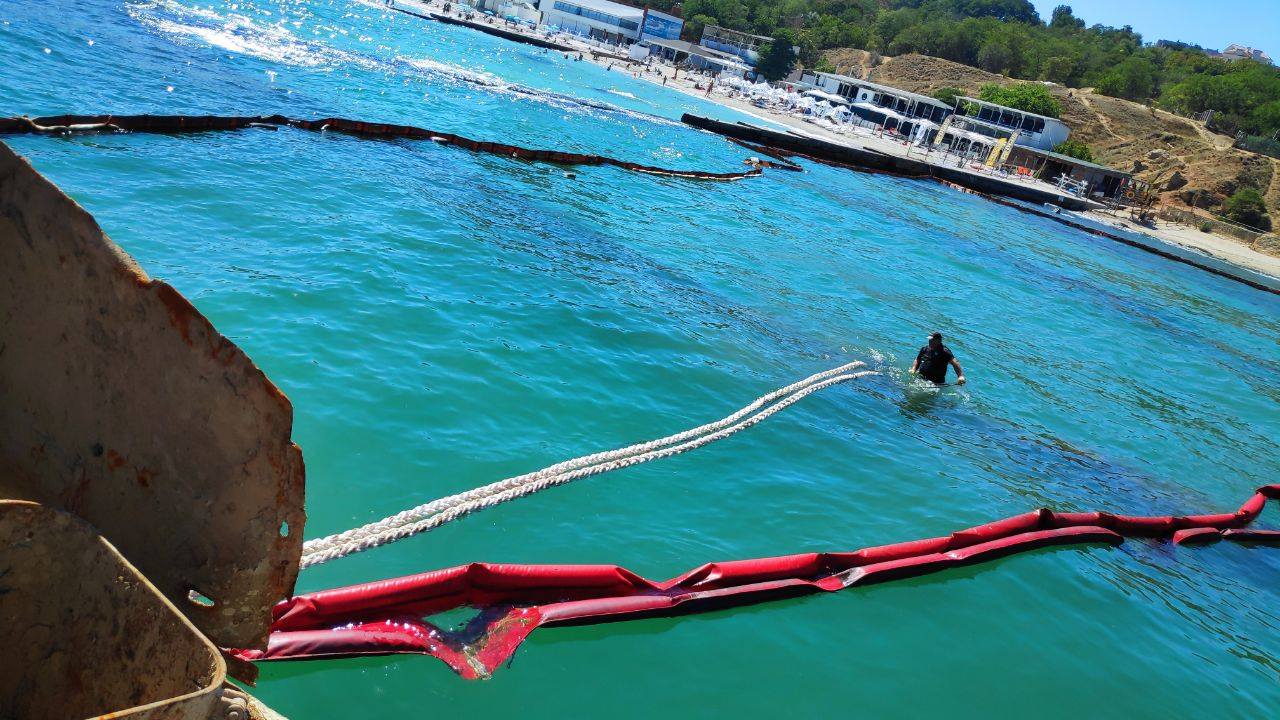

8. Обработка водной поверхности препаратом Эконадин для предотвращения загрязнения.

Подём Делфи

Подём Делфи

Подём Делфи

Подём Делфи

Подём Делфи
